Lắp Điện Mặt Trời Bị Phạt Khi Nào? Giải Mã Toàn Bộ Nghị Định 133/2026/NĐ-CP
Lắp điện mặt trời có bị phạt không? Có — nhưng chỉ khi vi phạm 4 trường hợp cụ thể trong Nghị định 133/2026/NĐ-CP: không gửi Thông báo phát triển nguồn điện, tái phạm sau 10 ngày, đấu nối trung áp không phép, hoặc không tháo dỡ đúng thời hạn. Hộ gia đình lắp đúng thủ tục sẽ không bị phạt. NĐ 133/2026/NĐ-CP do Chính phủ ban hành ngày 06/04/2026, có hiệu lực từ 25/05/2026, quy định mức phạt từ cảnh cáo đến 100 triệu đồng (cá nhân) và 200 triệu đồng (tổ chức). Bài viết do Việt Nam Solar — đơn vị EPC có Giấy phép hoạt động điện lực 175/GP-SCT, đạt ISO 9001:2015 — tổng hợp chi tiết 4 trường hợp bị phạt, bảng tra cứu mức phạt theo công suất, và checklist cách tránh phạt.

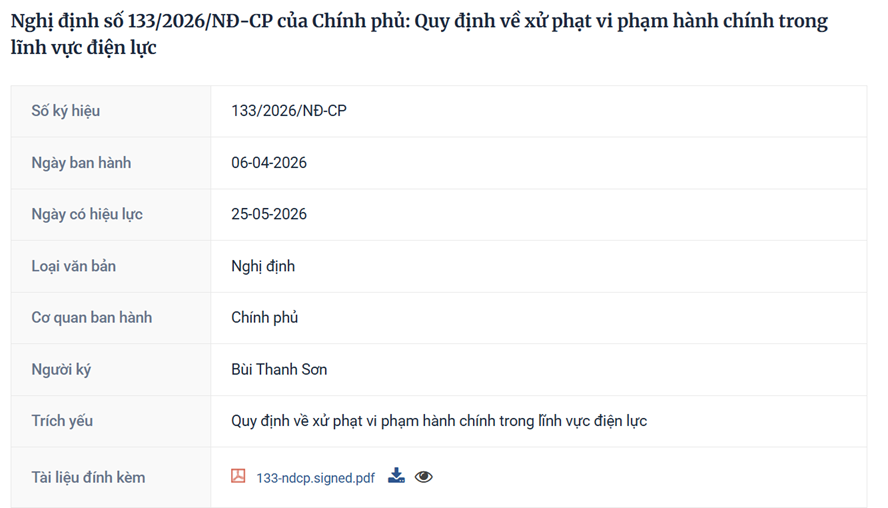

Nghị định 133/2026/NĐ-CP
| Số ký hiệu | 133/2026/NĐ-CP |
| Ngày ban hành | 06-04-2026 |
| Ngày có hiệu lực | 25-05-2026 |
| Loại văn bản | Nghị định |
| Cơ quan ban hành | Chính phủ |
| Người ký | Bùi Thanh Sơn |
| Trích yếu | Quy định về xử phạt vi phạm hành chính trong lĩnh vực điện lực |
| Tài liệu đính kèm |
📑 Mục lục bài viết▼
- Lắp điện mặt trời bị phạt khi nào? — 4 trường hợp cần biết
- Điều 7 NĐ 133/2026 — Chi tiết mức phạt hộ gia đình & doanh nghiệp
- Bảng tra cứu nhanh: Mức phạt lắp điện mặt trời 2026
- Điện mặt trời dưới 20kW vs trên 20kW vs trung áp — Phạt khác nhau ra sao?
- Hệ thống đã lắp trước 2026 có bị phạt hồi tố không?
- Cách tránh bị phạt: Thủ tục thông báo phát triển nguồn điện
- Việt Nam Solar — Đơn vị EPC hỗ trợ tuân thủ NĐ 133/2026 trọn gói
- Câu hỏi thường gặp — Lắp điện mặt trời & NĐ 133/2026
1. Lắp Điện Mặt Trời Bị Phạt Khi Nào? — 4 Trường Hợp Cần Biết
Trả lời ngắn gọn: Theo Nghị định 133/2026/NĐ-CP, lắp điện mặt trời bị phạt khi vi phạm 1 trong 4 trường hợp — (1) không gửi Thông báo phát triển nguồn điện; (2) tái phạm khoản 1 sau 10 ngày; (3) đấu nối trung áp không có Giấy chứng nhận đăng ký; (4) không tháo dỡ nhà máy ĐMT/điện gió đúng thời hạn. Hộ gia đình lắp ĐMT mái nhà dưới 20 kW thực hiện đầy đủ thủ tục Thông báo sẽ không bị phạt.
Mức phạt dao động từ cảnh cáo (lần đầu) đến 100 triệu đồng (vi phạm nghiêm trọng, cá nhân) — hoặc 200 triệu đồng đối với tổ chức. Dưới đây là 4 trường hợp cụ thể mà hộ gia đình và doanh nghiệp cần lưu ý khi lắp điện mặt trời theo quy định năm 2026.
4 Trường Hợp Lắp Điện Mặt Trời Bị Phạt Theo NĐ 133/2026
Không gửi Thông báo phát triển nguồn điện (hạ áp)
Mức phạt: Cảnh cáo. Áp dụng cho hệ thống ĐMT mái nhà tự sản xuất, tự tiêu thụ đấu nối hạ áp lần đầu vi phạm.
Tái phạm trường hợp 1 sau 10 ngày
Mức phạt: 500.000 – 1.000.000 đ (≤ 20 kW); 2.000.000 – 3.000.000 đ (> 20 kW).
Đấu nối trung áp không xin phép
Mức phạt: 10 – 20 triệu đồng. Áp dụng cho doanh nghiệp/dự án đấu nối trung áp trở lên mà không có Giấy chứng nhận đăng ký phát triển nguồn điện.
Không tháo dỡ nhà máy ĐMT/điện gió đúng hạn
Mức phạt tối đa: 80 – 100 triệu đồng. Áp dụng cho chủ đầu tư dự án lớn khi hết vòng đời nhưng không tháo dỡ theo quyết định.
Các con số quan trọng cần nhớ
| Hạng mục | Quy định |
|---|---|
| Mức phạt tối đa mỗi hành vi | 100 triệu đồng (cá nhân) — 200 triệu đồng (tổ chức) |
| Tổng phạt nhiều vi phạm | 200 triệu đồng (cá nhân) — 500 triệu đồng (tổ chức) |
| Thời hiệu xử phạt (chung) | 1 năm |
| Thời hiệu xử phạt (phát điện, mua bán điện) | 2 năm |
| Tái phạm | Tăng 10–30% mức phạt (nặng: 20–40%) |
| Giảm phạt (tình tiết giảm nhẹ) | Giảm 5–50% tùy trường hợp |
2. Điều 7 NĐ 133/2026 — Chi Tiết Mức Phạt Hộ Gia Đình & Doanh Nghiệp
Điều 7 NĐ 133/2026 là điều khoản trọng tâm cho lĩnh vực solar, quy định cụ thể các hành vi vi phạm và mức phạt trong việc phát triển nguồn điện năng lượng tái tạo. Điều 7 gồm 4 khoản — phân loại theo mức độ vi phạm và quy mô hệ thống, áp dụng khác nhau cho hộ gia đình lắp ĐMT mái nhà và doanh nghiệp đầu tư dự án điện mặt trời.
3. Bảng Tra Cứu Nhanh: Mức Phạt Lắp Điện Mặt Trời 2026
Bảng tra cứu dưới đây tổng hợp 10 hành vi vi phạm phổ biến nhất theo NĐ 133/2026 — tra theo mức phạt, hành vi vi phạm, đối tượng áp dụng và điều khoản tham chiếu. Bảng trích xuất từ Điều 7 (phát triển NLTT), Điều 8 (phát điện), Điều 10 (đấu nối) và Điều 16 (an toàn điện).
| Mức phạt | Hành vi vi phạm | Đối tượng | Điều khoản |
|---|---|---|---|
| Cảnh cáo | Không gửi Thông báo phát triển nguồn điện (hạ áp) hoặc thực hiện không đúng / đầy đủ | Hộ gia đình, cá nhân | Điều 7, khoản 1 |
| 500.000–1.000.000 đ | Tái phạm khoản 1 sau 10 ngày — công suất ≤ 20 kW | Hộ gia đình, cá nhân | Điều 7, khoản 2a |
| 2.000.000–3.000.000 đ | Tái phạm khoản 1 sau 10 ngày — công suất > 20 kW | Cá nhân, doanh nghiệp | Điều 7, khoản 2b |
| 10.000.000–20.000.000 đ | Vi phạm phát triển ĐMT đấu nối trung áp trở lên (7 hành vi) | Doanh nghiệp, đơn vị điện lực | Điều 7, khoản 3 |
| 80.000.000–100.000.000 đ | Không tháo dỡ nhà máy ĐMT/điện gió trong thời hạn | Chủ đầu tư dự án | Điều 7, khoản 4a |
| 5.000.000–50.000.000 đ | Phát điện không đúng kỹ thuật, không đảm bảo chất lượng | Cá nhân | Điều 8, khoản 1 |
| 10.000.000–100.000.000 đ | Phát điện không đăng ký hoặc vượt công suất đăng ký | Cá nhân | Điều 8, khoản 2 |
| 5.000.000–50.000.000 đ | Đấu nối không đúng tiêu chuẩn kỹ thuật/an toàn | Cá nhân | Điều 10, khoản 1 |
| 10.000.000–100.000.000 đ | Đấu nối không được phép hoặc chưa được chấp thuận | Cá nhân | Điều 10, khoản 2 |
| 10.000.000–100.000.000 đ | Không thực hiện biện pháp bảo vệ an toàn điện, phòng chống cháy nổ | Cá nhân | Điều 16, khoản 2–3 |
Ghi chú: Mức phạt đối với tổ chức thường gấp đôi mức phạt cá nhân. Bảng trên trích dẫn mức phạt cho cá nhân trừ khi ghi rõ khác. Nguồn: Nghị định 133/2026/NĐ-CP.
4. Điện Mặt Trời Dưới 20kW vs Trên 20kW vs Trung Áp — Phạt Khác Nhau Ra Sao?
NĐ 133/2026 phân loại mức phạt theo công suất hệ thống và cấp điện áp đấu nối — tức là ĐMT dưới 20 kW (thường là hộ gia đình), trên 20 kW đấu nối hạ áp (hộ kinh doanh, nhà xưởng nhỏ), và đấu nối trung áp trở lên (dự án thương mại, nhà máy) — mỗi nhóm có quy định thủ tục và mức phạt riêng.
Dưới 20 kW — Hộ gia đình
Đối tượng: Hộ gia đình, biệt thự, cá nhân lắp ĐMT mái nhà tự dùng.
Thủ tục bắt buộc: Chỉ cần gửi Thông báo phát triển nguồn điện — không cần Giấy chứng nhận đăng ký.
Mức phạt nếu vi phạm: Cảnh cáo (lần đầu) → 500.000 – 1.000.000 đ (tái phạm sau 10 ngày). ĐMT 5 kW, 6 kW, 8 kW, 10 kW, 15 kW đều thuộc nhóm này.
Trên 20 kW — Hộ kinh doanh, xưởng nhỏ
Đối tượng: Cửa hàng, hộ kinh doanh, nhà xưởng nhỏ công suất 20–100 kW đấu nối hạ áp.
Thủ tục bắt buộc: Gửi Thông báo phát triển nguồn điện, có thể phải trang bị thiết bị giám sát cấp điều độ.
Mức phạt nếu vi phạm: Cảnh cáo (lần đầu) → 2.000.000 – 3.000.000 đ (tái phạm sau 10 ngày). ĐMT 30 kW, 50 kW, 80 kW nằm trong nhóm này.
Trung áp trở lên — Doanh nghiệp
Đối tượng: Nhà máy, dự án thương mại, KCN, đấu nối trung áp 22 kV trở lên.
Thủ tục bắt buộc: Giấy chứng nhận đăng ký phát triển nguồn điện — bắt buộc trước khi lắp đặt. Phải trang bị hệ thống giám sát cấp điều độ.
Mức phạt nếu vi phạm: 10 – 20 triệu đồng cho mỗi hành vi trong 7 nhóm vi phạm (Điều 7 khoản 3). Mức phạt tổ chức gấp đôi cá nhân.
Ba câu hỏi thường gặp nhất về phân loại công suất:
Q1 — ĐMT 5 kW có cần xin phép không? Không cần Giấy phép. Chỉ cần gửi Thông báo phát triển nguồn điện — thủ tục đơn giản, miễn phí.
Q2 — ĐMT 10 kW có cần báo điện lực không? Có. Bắt buộc gửi Thông báo phát triển nguồn điện + phối hợp nghiệm thu kỹ thuật với điện lực địa phương.
Q3 — ĐMT 30 kW có bị phạt không? Chỉ bị phạt khi KHÔNG gửi Thông báo. Nếu đã gửi đúng quy định và lắp đúng nội dung Thông báo thì không bị phạt.
5. Hệ Thống Đã Lắp Trước 2026 Có Bị Phạt Hồi Tố Không?
Đây là câu hỏi quan trọng nhất của hàng triệu hộ gia đình đã lắp ĐMT mái nhà giai đoạn 2019–2025 theo các nghị định cũ (NĐ 13/2020, NĐ 58/2025). Nguyên tắc cơ bản về hiệu lực pháp luật hồi tố trong Luật Xử lý vi phạm hành chính Việt Nam là: “văn bản quy phạm pháp luật không có hiệu lực hồi tố, trừ trường hợp có lợi cho người vi phạm”. NĐ 133/2026 cũng tuân thủ nguyên tắc này.
Hệ thống lắp trước 25/05/2026
Hệ thống ĐMT đã lắp đặt và vận hành hợp pháp theo các quy định trước đây (NĐ 13/2020, NĐ 58/2025) — KHÔNG bị xử phạt hồi tố theo NĐ 133/2026.
NĐ 133/2026 chỉ áp dụng cho hành vi vi phạm phát sinh từ ngày 25/05/2026 trở đi — ngày văn bản có hiệu lực thi hành.
Hệ thống chưa gửi Thông báo
Nếu hệ thống đã lắp nhưng chưa gửi Thông báo phát triển nguồn điện theo quy định mới, cần bổ sung thủ tục trước 25/05/2026 để tránh bị xử phạt.
Sau ngày 25/05/2026, nếu vẫn chưa bổ sung Thông báo, hành vi “không gửi Thông báo” sẽ bị xem là vi phạm đang tiếp diễn và có thể bị phạt cảnh cáo → tiền.
Quan hệ giữa NĐ 133/2026 với các văn bản liên quan
| Văn bản | Vai trò | Hiệu lực |
|---|---|---|
| Luật Điện lực 30/11/2024 | Luật gốc điều chỉnh toàn bộ ngành điện | 01/02/2025 |
| NĐ 58/2025/NĐ-CP | Phát triển NLTT, ĐMT mái nhà tự sản tự tiêu | 01/03/2025 |
| NĐ 133/2026/NĐ-CP | Xử phạt vi phạm hành chính lĩnh vực điện lực | 25/05/2026 |
| NĐ 134/2013 (cũ) | Xử phạt điện lực phiên bản cũ | Hết hiệu lực khi NĐ 133 có hiệu lực |
NĐ 133/2026 thay thế phần xử phạt điện lực trong NĐ 134/2013/NĐ-CP. Nếu hệ thống cũ đang tuân thủ NĐ 134/2013, cần đối chiếu các quy định mới để bổ sung.
6. Cách Tránh Bị Phạt: Thủ Tục Thông Báo Phát Triển Nguồn Điện
Cách duy nhất để tránh bị phạt khi lắp điện mặt trời theo NĐ 133/2026 là tuân thủ đầy đủ thủ tục Thông báo phát triển nguồn điện (hoặc Giấy chứng nhận đăng ký — với hệ thống trung áp trở lên). Checklist dưới đây chia thành 3 giai đoạn: trước — trong — sau khi lắp đặt, áp dụng cho hộ gia đình và doanh nghiệp.
7. Việt Nam Solar — Đơn Vị EPC Hỗ Trợ Tuân Thủ NĐ 133/2026 Trọn Gói
Việt Nam Solar (CÔNG TY TNHH VIỆT NAM SOLAR) là đơn vị EPC điện mặt trời thành lập từ năm 2018, sở hữu Giấy phép hoạt động điện lực số 175/GP-SCT và Giấy phép hoạt động xây dựng HCM-00076550. Công ty đạt chứng nhận ISO 9001:2015 (Quản lý chất lượng), ISO 45001:2018 (An toàn lao động) và ISO 14001:2018 (Quản lý môi trường) — được xác nhận bởi ISOCERT và IAF quốc tế.
Với đội ngũ hơn 50 kỹ sư năng lượng tái tạo, 3 chi nhánh và 50 điểm bán trên toàn quốc, Việt Nam Solar cam kết hỗ trợ khách hàng tuân thủ đầy đủ NĐ 133/2026/NĐ-CP và NĐ 58/2025/NĐ-CP. Dịch vụ trọn gói gồm: hỗ trợ soạn thảo Thông báo phát triển nguồn điện; xin Giấy chứng nhận đăng ký phát triển nguồn điện (cho trung áp); thi công đấu nối đúng tiêu chuẩn kỹ thuật; phối hợp nghiệm thu với điện lực địa phương; lắp đặt thiết bị giám sát, bảo vệ đầy đủ. Xem thêm hồ sơ năng lực Việt Nam Solar và chứng chỉ hành nghề năng lượng mặt trời.
📞 Liên hệ tư vấn chuyên sâu — Việt Nam Solar
Hỗ trợ thủ tục Thông báo / Giấy chứng nhận theo NĐ 58 & NĐ 133 — EPC trọn gói từ khảo sát đến nghiệm thu.
✉️ Email: [email protected]
8. Câu Hỏi Thường Gặp — Lắp Điện Mặt Trời & NĐ 133/2026
Nguồn: Nghị định 133/2026/NĐ-CP ngày 06/04/2026 — Chính phủ · Luật Điện lực ngày 30/11/2024 · Nghị định 58/2025/NĐ-CP · Thư viện Pháp luật: thuvienphapluat.vn
